江西:超8.4GW项目要求年内并网,消纳能力先建先得!
4月6日,江西省能源局下发《关于加快推进新能源项目建设关事项的通知》,根据文件:
1、超过8.46GW项目要求年内并网,消纳能力先建先得!

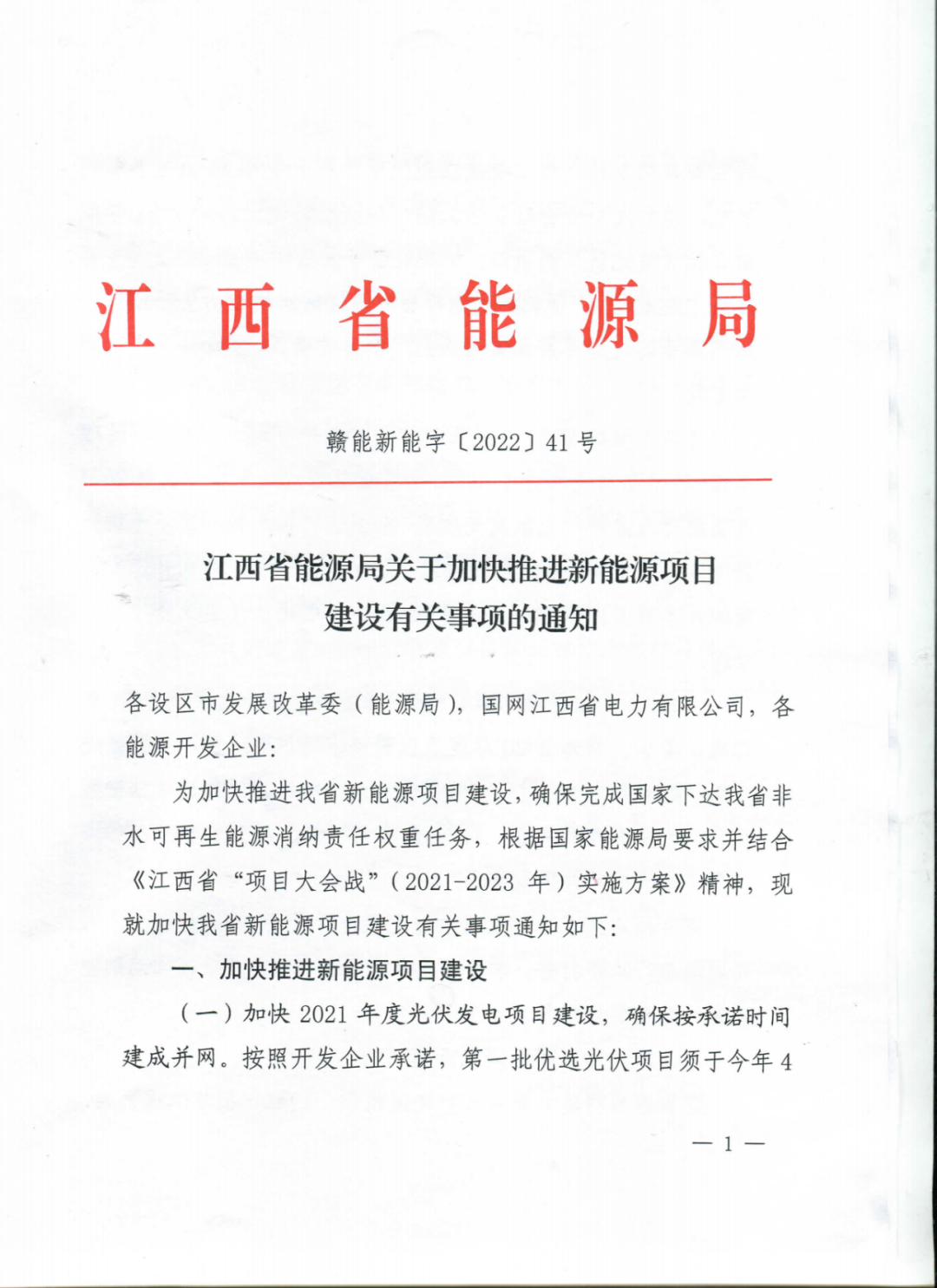

文件提出:

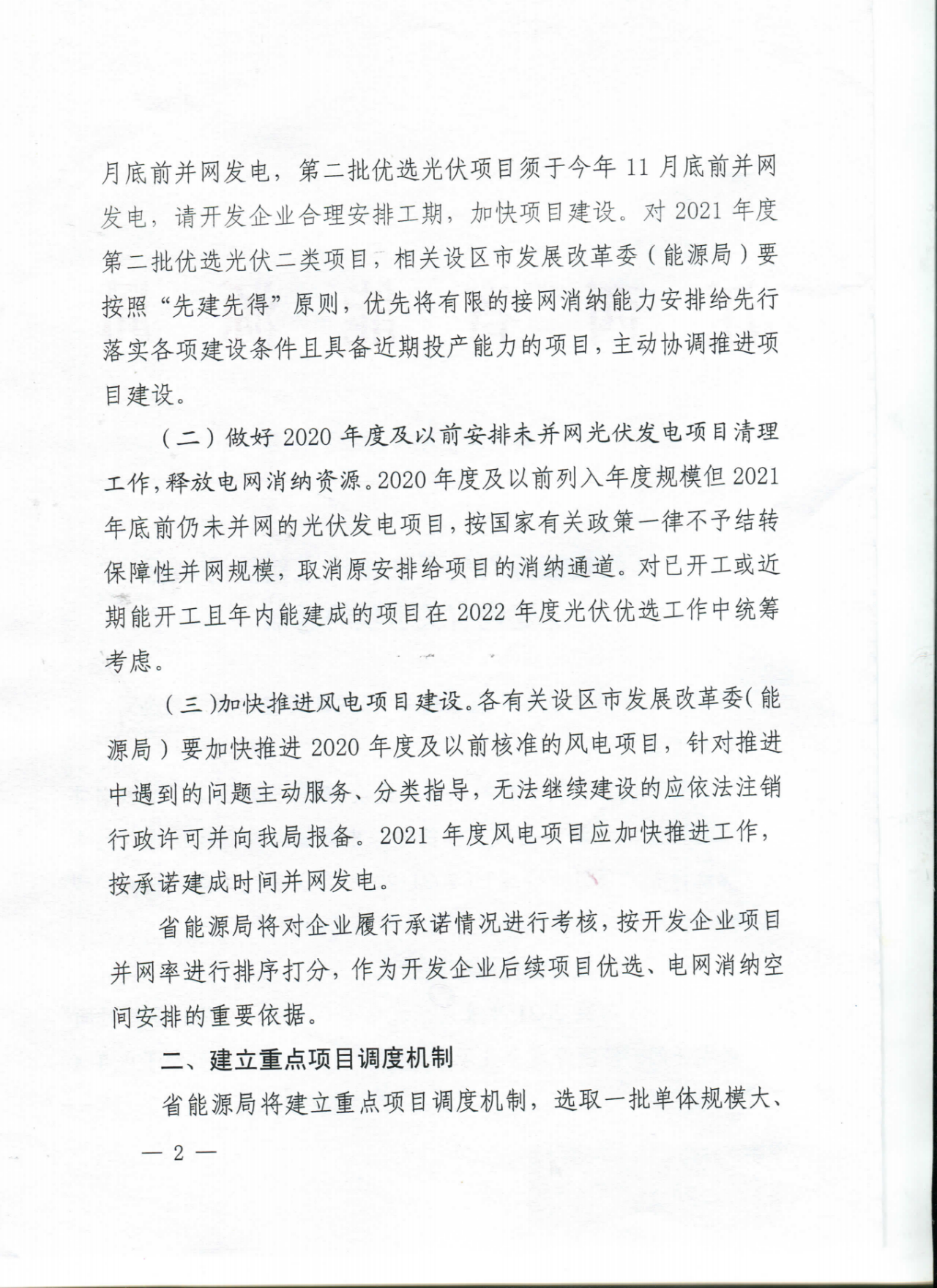

第一批优选光伏项目(3GW)须于今年4月底前并网发电,
第二批优选光伏项目(5.4GW+)须于今年11月底前并网发电,按照“先建先得”原则,分配有限的接网消纳能力;
2021年5月6日、11月18日,江西省分别下发了两批光伏项目名单,其中
第一批项目共3.029万千瓦。
第二批项目共9.26GW,分为三类,包括:一类分布式光伏项目407.28MW,一类集中式光伏项目5434.4MW,二类集中式光伏项目3419MW。
可见,即使第二批项目只考虑一类分布式,两批的总规模也将达到8.46GW!
2、已开工、存量未并网项目,要重新参加2022年光伏项目市场化规模优选
2020年度及以前列入年度规模但2021年底前仍未并网的光伏发电项目,按国家有关政策一律不予结转保障性并网规模,取消原安排给项目的消纳通道。

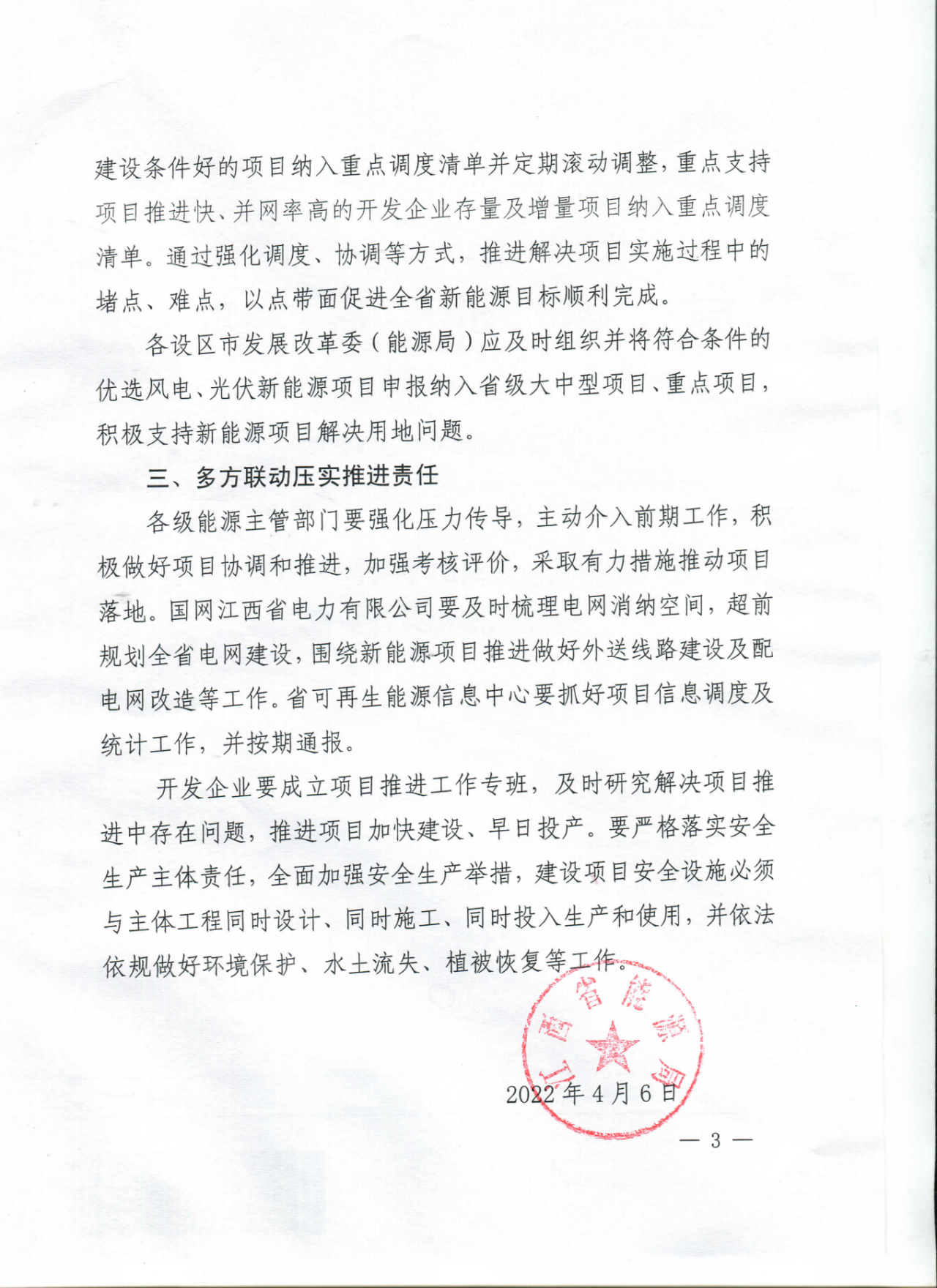

对已开工或近期能开工且年内能建成的项目在2022年度光伏优选工作中统筹考虑。
